L’essentiel à retenir
La pose pure d'une piscine coque prend généralement 3 à 5 jours, hors terrassement. Le délai global du projet, démarches et autorisations comprises, s'étale plutôt sur plusieurs semaine, généralement un mois selon la période de l'année et la complexité du terrain.
Durée de pose pure vs délai global du projet : ne pas confondre
Beaucoup de particuliers confondent deux notions bien distinctes. La durée de pose de piscine coque désigne uniquement le temps de travaux sur le terrain : terrassement, livraison, raccordements, finitions.
Le délai d’installation d'une piscine coque au sens large inclut, en plus de ces travaux, les démarches administratives, les autorisations, la planification, et le délai de fabrication ou d'approvisionnement de la coque.
Cette confusion explique pourquoi certaines promesses de "pose en 48h" peuvent sembler trompeuses. La pose peut être rapide, mais le projet complet se planifie sur une échelle de temps bien plus large.
Le délai d’installation d'une piscine coque au sens large inclut, en plus de ces travaux, les démarches administratives, les autorisations, la planification, et le délai de fabrication ou d'approvisionnement de la coque.
Cette confusion explique pourquoi certaines promesses de "pose en 48h" peuvent sembler trompeuses. La pose peut être rapide, mais le projet complet se planifie sur une échelle de temps bien plus large.
Quel est le délai moyen pour poser une piscine coque ?
Sur un terrain adapté et correctement préparé, l'installation prend généralement 3 à 5 jours, hors terrassement. C'est l'un des grands atouts de ce type de bassin face aux autres solutions.
À titre de comparaison, une piscine en béton nécessite plusieurs semaines, parfois plusieurs mois de chantier : coffrage, ferraillage, structure armée, coulage, séchage, puis application du revêtement. La piscine coque enterrée reste la plus rapide à installer du marché, sans compromis sur la qualité de la structure et ce quelle que soit la nature du terrain.
Cette rapidité s'explique par la nature même du produit : la coque polyester arrive finie d'usine, en un seul bloc, intégrant déjà la structure, le revêtement et les emplacements des équipements. Il ne reste plus qu'à la positionner et la raccorder.
À titre de comparaison, une piscine en béton nécessite plusieurs semaines, parfois plusieurs mois de chantier : coffrage, ferraillage, structure armée, coulage, séchage, puis application du revêtement. La piscine coque enterrée reste la plus rapide à installer du marché, sans compromis sur la qualité de la structure et ce quelle que soit la nature du terrain.
Cette rapidité s'explique par la nature même du produit : la coque polyester arrive finie d'usine, en un seul bloc, intégrant déjà la structure, le revêtement et les emplacements des équipements. Il ne reste plus qu'à la positionner et la raccorder.
Les principales étapes de l'installation d'une piscine coque
Choix de l'emplacement et du modèle
Avant tout terrassement, l'emplacement est validé selon l'ensoleillement, l'exposition au vent, et les distances légales d'implantation. Le choix du modèle de piscine coque, selon ses dimensions, influence aussi le temps de préparation du chantier.
Travaux de terrassement et stabilisation du fond de fouille
Le terrassement consiste à creuser l'excavation aux dimensions du modèle choisi, en prévoyant une marge tout autour pour permettre le passage de canalisation et le remblai. La stabilisation du fond de fouille se fait ensuite à l'aide d'un lit de gravier, avec un système de drainage si la nature du terrain l'exige, notamment en cas de nappe phréatique proche.
Livraison de la piscine coque
La coque arrive directement sur le chantier par camion-grue, qui la positionne dans l'excavation. Sa structure et son revêtement en gelcoat sont déjà appliqués en usine, ce qui garantit la qualité de finition avant même la pose.
Les chauffeurs de piscine coque sont généralement habitués à des accès délicats. Contactez un de nos distributeurs pour savoir si la livraison d’une piscine coque est réalisable chez vous.
Lorsque l'accès est compliqué, une grue mobile plus puissante peut être mobilisée, voire un héliportage dans les cas exceptionnels.
Les chauffeurs de piscine coque sont généralement habitués à des accès délicats. Contactez un de nos distributeurs pour savoir si la livraison d’une piscine coque est réalisable chez vous.
Lorsque l'accès est compliqué, une grue mobile plus puissante peut être mobilisée, voire un héliportage dans les cas exceptionnels.

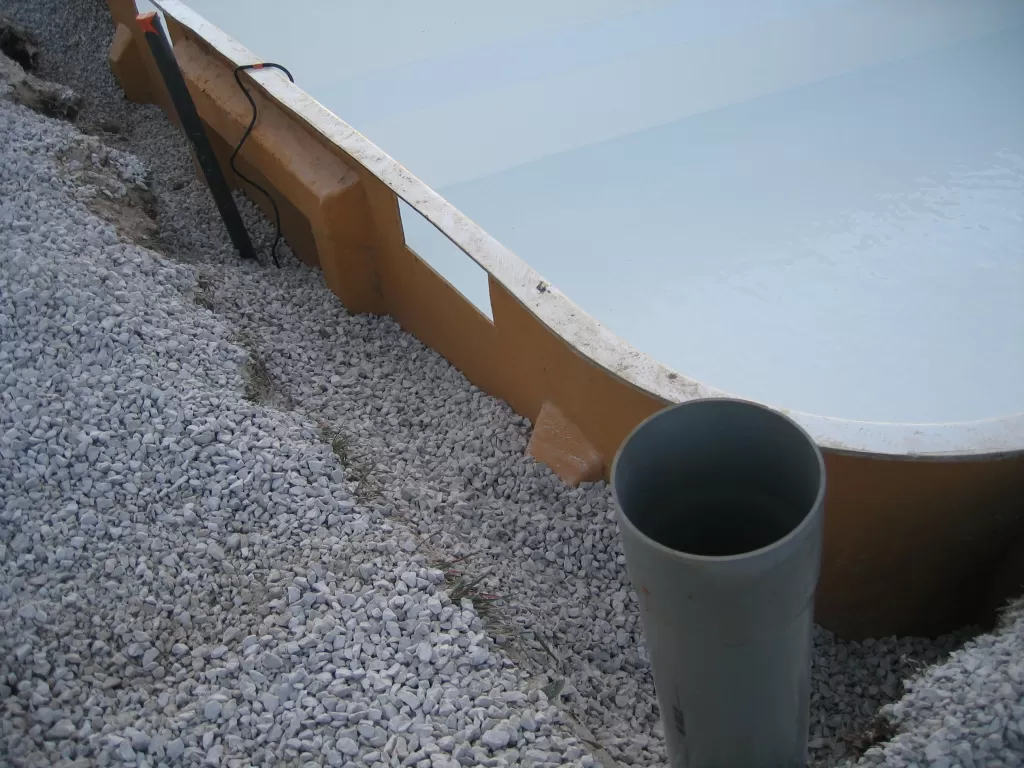

Remblai périphérique et mise en eau
Une fois la piscine coque enterrée positionnée et son niveau vérifié, le remblai périphérique est réalisé au gravier concassé. La mise en eau progressive du bassin accompagne cette étape, afin de stabiliser la coque pendant le remblaiement.
Raccordements hydrauliques
Les canalisations sont raccordées : refoulements, aspirations, skimmers, et acheminement vers le local technique où sera installée la filtration.
Ceinturage béton, margelles et normes de sécurité
Une ceinture en béton armé assure l'assise des margelles et le maintien des parois latérales. C'est aussi à cette étape que les équipements de sécurité obligatoires (barrière, alarme ou couverture) doivent être anticipés, pour respecter les normes de sécurité avant la mise en service.
Finitions et équilibrage de l'eau
Avant la première baignade, il reste souvent à équilibrer l'eau (pH, désinfection) et à finaliser d'éventuels aménagements extérieurs. Le temps d'utilisation réel de la piscine coque démarre une fois cet équilibrage validé, pas dès la fin du chantier.
Tableau récapitulatif des délais par étape
| Étape | Durée estimée |
|---|---|
| Terrassement et stabilisation du fond de fouille | 1 à 2 jours |
| Livraison et pose de la coque | Quelques heures |
| Remblai et mise en eau | 1 jour |
| Raccordements hydrauliques et filtration | 1 jour |
| Ceinturage béton et pose des margelles | 1 à 2 jours |
| Finitions et équilibrage de l'eau | 24h à plusieurs jours |
| Total chantier (hors terrassement) | 3 à 5 jours |
Quels facteurs influencent la durée de pose ?
Plusieurs variables peuvent allonger ou raccourcir la durée du chantier (hors création du local technique et aménagement paysager) :
- La taille et la complexité du modèle : un grand bassin ou une configuration avec plage immergée demande davantage de temps de préparation du terrain.
- La nature du terrain : un sol rocheux, argileux, ou une nappe phréatique proche complexifient le terrassement et le drainage. La condition du sol pour une piscine coque doit toujours être vérifiée avant le début des travaux, au besoin par une étude de sol.
- L'accès au chantier : un terrain difficile d'accès pour les engins peut nécessiter une grue mobile ou ralentir la livraison.
- La météo : la pluie rend le terrassement plus délicat et peut retarder certaines étapes.
- Les démarches administratives : leur délai d'instruction s'ajoute avant même le début du chantier.
Existe-t-il des délais supplémentaires selon la région ou la complexité du projet ?
Certaines situations rallongent le délai global au-delà de la moyenne. Un terrain en zone protégée (abords de monument historique, secteur sauvegardé) peut allonger l'instruction du dossier administratif.
Une commune avec une organisation particulière pour le dépôt des dossiers peut également ajouter plusieurs semaines. Un terrain en pente ou difficile d'accès demande des adaptations spécifiques, prévues en amont avec votre installateur, et peut légèrement augmenter le coût d'installation.
La saisonnalité joue aussi un rôle important : au printemps et en été, les plannings des installateurs sont plus tendus, ce qui peut repousser la date de chantier.
Une commune avec une organisation particulière pour le dépôt des dossiers peut également ajouter plusieurs semaines. Un terrain en pente ou difficile d'accès demande des adaptations spécifiques, prévues en amont avec votre installateur, et peut légèrement augmenter le coût d'installation.
La saisonnalité joue aussi un rôle important : au printemps et en été, les plannings des installateurs sont plus tendus, ce qui peut repousser la date de chantier.
Repérer les zones critiques de votre terrain avant le chantier
Certaines zones critiques méritent une attention particulière lors de la visite technique : nappe phréatique, condition du sol, ou accès livraison restreint pour le camion-grue. Les identifier en amont évite les découvertes en cours de chantier.
Combien de temps s'écoule entre la commande et la baignade ?
En intégrant l'ensemble des étapes, le délai global d'un projet de piscine coque se décompose ainsi :
Une fois ce délai passé, la piscine coque installée dans les règles de l'art offre une durée de vie de plusieurs dizaines d'années, qui dépasse largement la seule question de la pose.
L'entretien d’une piscine coque au quotidien et une éventuelle réparation, relèvent d'un tout autre sujet, sans lien avec le temps de pose.
- Démarches administratives et autorisations : déclaration préalable (environ 1 mois) ou permis de construire (environ 2 mois) selon la surface du bassin
- Planification avec l'installateur : quelques semaines, selon la saison et la disponibilité des équipes
- Travaux sur site : 3 à 5 jours hors terrassement
- Finitions : de quelques jours à plusieurs semaines selon les aménagements souhaités
Une fois ce délai passé, la piscine coque installée dans les règles de l'art offre une durée de vie de plusieurs dizaines d'années, qui dépasse largement la seule question de la pose.
L'entretien d’une piscine coque au quotidien et une éventuelle réparation, relèvent d'un tout autre sujet, sans lien avec le temps de pose.
Conseils pour anticiper et optimiser la pose de sa piscine coque
Pour éviter les mauvaises surprises, quelques réflexes simples sécurisent votre planning :
- Lancez les démarches administratives et les autorisations dès que possible, idéalement plusieurs mois avant la date de chantier souhaitée.
- Anticipez la saison : pour une baignade en été, il est recommandé de démarrer les démarches dès l'hiver ou au tout début du printemps.
- Vérifiez l'accès au terrain avec votre installateur avant la livraison, pour anticiper le besoin éventuel d'une grue adaptée.
- Prévoyez une marge sur le coût d'installation, pour d'éventuels coûts supplémentaires liés à un terrain plus complexe que prévu (drainage, accès).
- Choisissez un installateur professionnel, capable de vous accompagner sur l'ensemble du planning plutôt que sur la seule pose.
Les erreurs à éviter
Certaines erreurs reviennent fréquemment et retardent considérablement le projet :
- Sous-estimer le temps de terrassement sur un terrain rocheux, argileux ou en pente
- Négliger la vérification de l'accès au terrain pour les engins et le camion-grue
- Attendre la dernière minute pour lancer un projet visant une baignade estivale
Ce que vous devez retenir
La durée de pose d'une piscine coque, en tant que telle, reste l'une des plus courtes du marché : 3 à 5 jours suffisent généralement une fois le terrassement réalisé. Le délai global du projet, lui, se compte plutôt en semaines, principalement en raison des démarches administratives et de la planification.
Anticiper ces délais, plutôt que de se focaliser uniquement sur la pose, reste le meilleur moyen de profiter de sa piscine au moment souhaité. Le réseau d'installateurs Neptune Piscines vous accompagne sur l'ensemble de ce planning, de l'étude de votre terrain jusqu'à la première baignade.
Anticiper ces délais, plutôt que de se focaliser uniquement sur la pose, reste le meilleur moyen de profiter de sa piscine au moment souhaité. Le réseau d'installateurs Neptune Piscines vous accompagne sur l'ensemble de ce planning, de l'étude de votre terrain jusqu'à la première baignade.
